【攀水电】银江水电站首台机组导水机构吊装乐成

德赢vwin线路能源 0
【攀水电】银江水电站首台机组导水机构吊装乐成
【攀水电】银江水电站首台机组导水机构吊装乐成

2024年5月30日,, ,,,,,银江水电站1#机组导水机构顺遂吊装就位,, ,,,,,标记着银江水电站首台机组周全进入总装阶段,, ,,,,,为年底实现投产发电目的迈出要害一步。。 。。。 。。

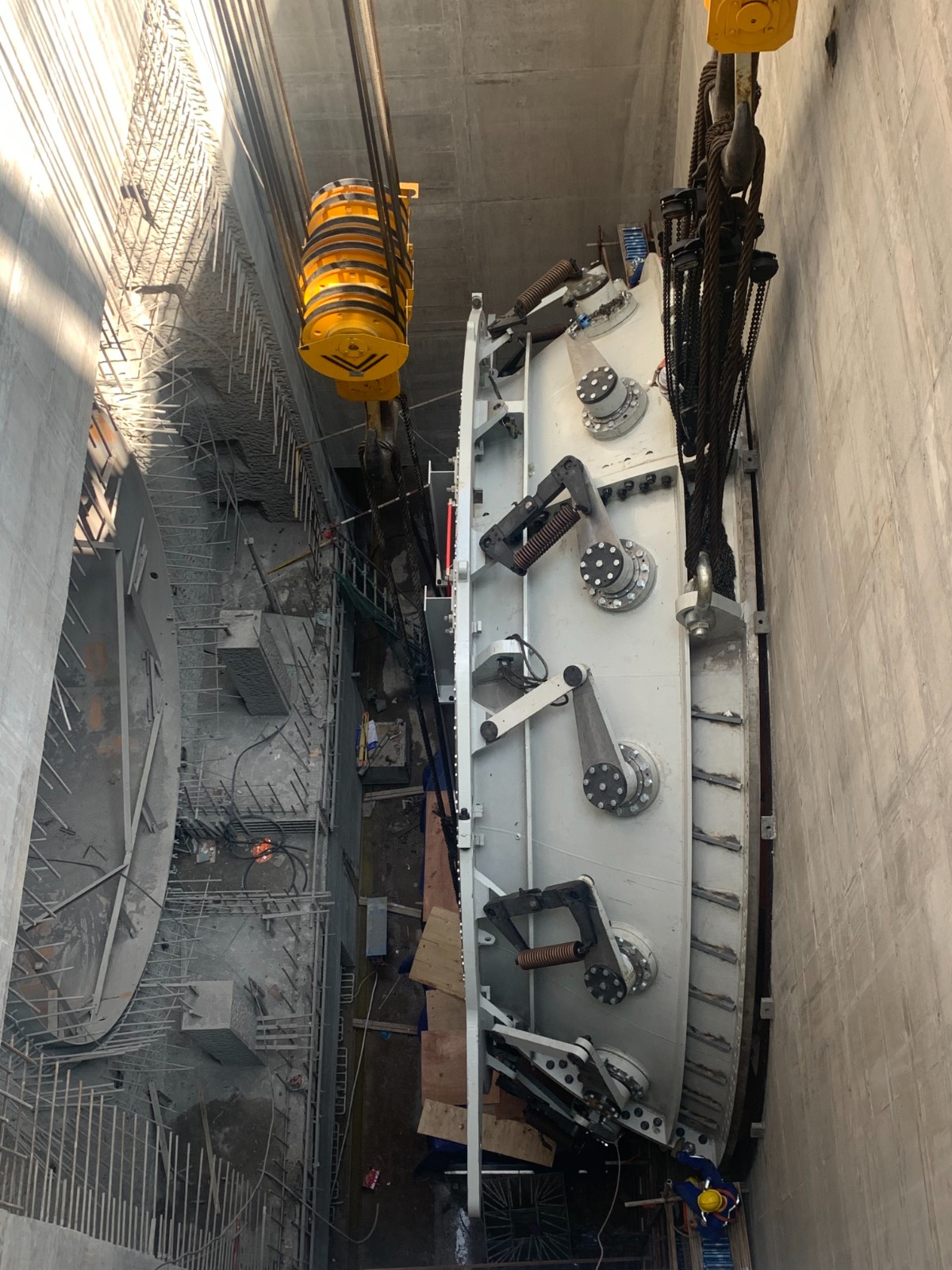

导水机构是控制银江水电站机组流量的主要部件,, ,,,,,对机组运行整体稳固性和清静性至关主要。。 。。。 。。其总重量256.8吨,, ,,,,,外配水环上游法兰面最大直径为11.8米,, ,,,,,内配水环上游法兰面最大直径为5.6米。。 。。。 。。因导水机构尺寸大、重量大、施工园地受限,, ,,,,,导致导水机构整体翻身很是难题,, ,,,,,前期在总体计划设计时,, ,,,,,明确提出在外配水环-Y偏向的两侧装置两个翻身靴,, ,,,,,确保导水机构平稳翻身。。 。。。 。。攀水电公司提前组织相关参建单位召启发水机构装置危大工程专项施工计划评审会,, ,,,,,详细讨论了吊装各环节注重事项,, ,,,,,并提前安排安排相关准备事情。。 。。。 。。

德赢vwin线路能源副总司理,, ,,,,,攀水电公司党总支书记、董事长徐孝刚亲临现场指挥,, ,,,,,各参建相关单位主要认真人落实详细事情,, ,,,,,认真开展吊装前清静手艺交底,, ,,,,,组织专业职员对导水机构、厂房桥机及起重吊装工具举行周全检查,, ,,,,,吊装历程中严酷凭证划定程序操作,, ,,,,,实时调解装备位置,, ,,,,,历经8个小时,, ,,,,,1#机组导水机构顺遂平稳翻身,, ,,,,,清静吊装就位。。 。。。 。。

徐孝刚指出,, ,,,,,银江水电站1#机组导水机构顺遂吊装完成,, ,,,,,是力争实现年底首台机组发电目的迈出的一大步,, ,,,,,公司及各参建单位要继续锚定目的不松开,, ,,,,,认真总结机组大件吊装履历,, ,,,,,增强清静督查和手艺计划审查,, ,,,,,一连发力,, ,,,,,为后续机组装置打下坚实基础。 。。。 。。, ,,,,,为实现年底发电目的不懈斗争。。 。。。 。。
