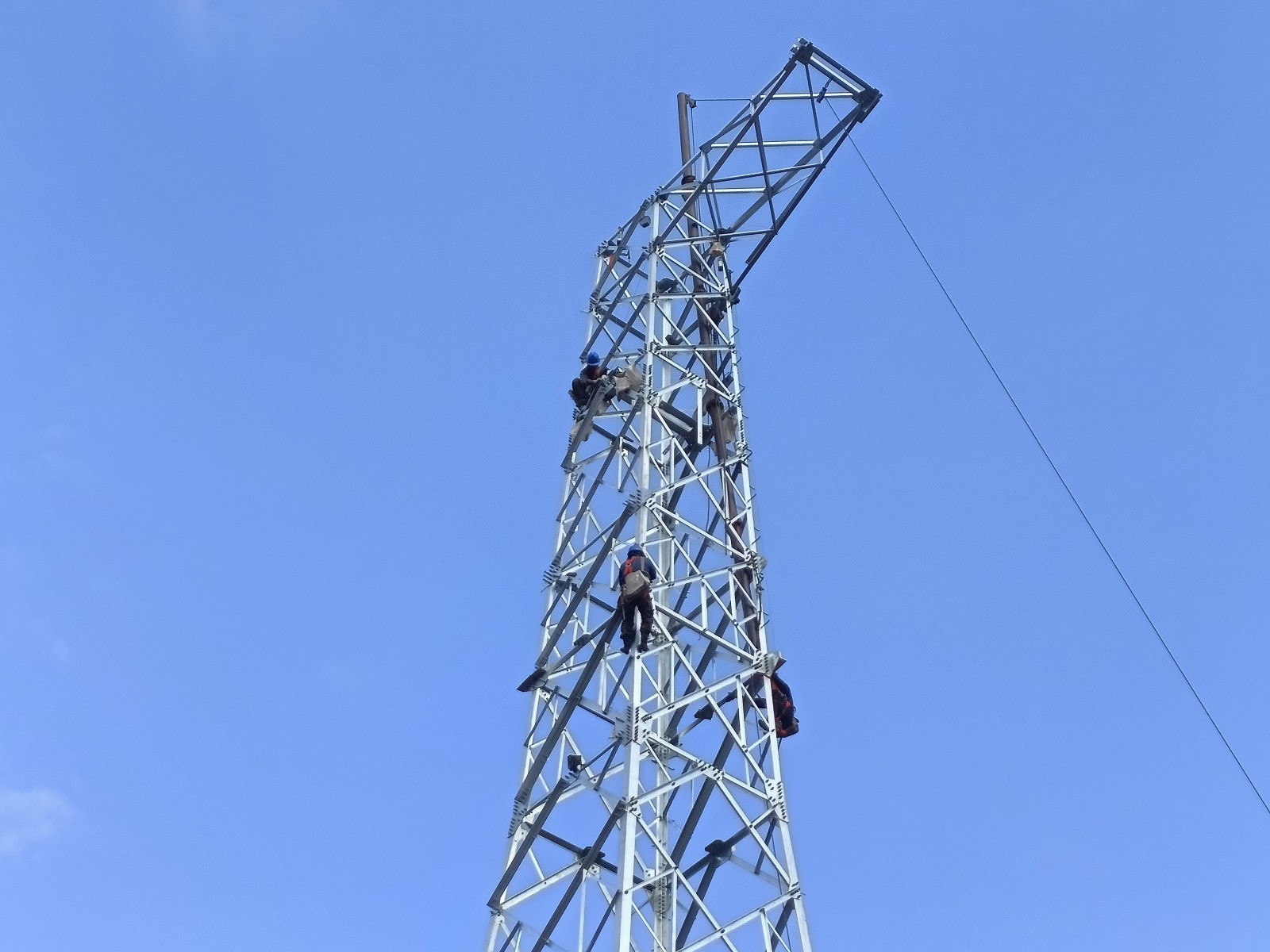

11月16日,,,,,,德赢vwin线路电力所属玉田电厂220KV田尔线N7新塔改迁工程组装历时4天,,,,,,顺遂完成。。。。。质量工艺均切合国家和行业相关规程规范要求,,,,,,清静治理可控在控,,,,,,为电厂送出线路清静稳固运行迈进了坚实一步。。。。。
玉田电厂220kV送出线路为单回路架设,,,,,,全长8.26km,,,,,,共21级铁塔。。。。。受2022年09月05日四川甘孜州泸定县6.8级地动影响,,,,,,造成N7塔基滑坡沉降与地质层破损,,,,,,致使N7铁塔塔身扭曲变形及塔材断裂,,,,,,且无法举行修复加固,,,,,,严重影响线路清静运行。。。。。公司通过对N7塔变形沉降的监测数据剖析,,,,,,科学研判来水及发电形势,,,,,,在汛末启动玉田电厂N7塔改迁项目工程施工,,,,,,新建N7塔位于原#7塔大号侧(#6至#7偏向直线延伸)82.4m处,,,,,,为单回转角塔(型号GJ5102-30),,,,,,塔身高30米。。。。。
为圆满完成,,,,,,公司向导第一时间到现场审查并委托第三方专业单位开展现场查勘评估,,,,,,相关部分与电厂上下联动同频共振推动N7铁塔改迁工程项目立项、招采、制订《项目实验治理步伐》计划等前期事情。。。。。施工时代,,,,,,派专人深入施工现场举行全历程旁站监视,,,,,,全心组织,,,,,,关口前移,,,,,,严酷管控,,,,,,严把专项施工计划、四措两案及开工报告等前期资料报审,,,,,,严酷执行三级清静教育培训及清静手艺交底,,,,,,认真落实班前班后会及日报制,,,,,,严把特种作业与高危害作业申报制度,,,,,,为新N7塔的顺遂组装完成提供了有力的清静包管。。。。。
下一步,,,,,,公司将继续跟进电网停电磨练提前做好架线事情安排,,,,,,确保2023年12月31前周全完成新N7塔倾轧线路改迁事情,,,,,,为清静生产涤讪坚实基础保驾护航。。。。。


蜀ICP备2022021534号
川公网安备51010702003046号
